Extension de plain-pied avec garage
Une annexe ancienne démolie, remplacée par une aile de plain-pied enduite de blanc, avec garage.
- Lieu
- Maison ancienne sur une parcelle en longueur, entre maisons anciennes et résidences récentes.
- Nature des travaux
- Démolition d’une annexe, construction d’une extension de plain-pied
- Programme
- Pièces sur jardin, salle d’eau, rangements, garage
- Structure
- Semelles filantes, plancher poutrelles et entrevous isolants, murs en blocs béton
- Toiture
- Couverture métallique à joints debout, faible pente
- Façades
- Enduit blanc, baies coulissantes, porte de garage sectionnelle
- Période
- Chantier de mars 2023 à novembre 2024
La maison principale est enduite de blanc, couverte d’ardoise, avec des lucarnes et des encadrements en pierre. Le long de la parcelle, une annexe de plain-pied aux menuiseries et volets verts avait déjà perdu sa couverture. Le projet la remplace par une aile neuve, elle aussi de plain-pied.
L’aile réunit des pièces ouvertes sur le jardin par de grandes baies coulissantes, une salle d’eau, un dégagement bordé de placards et un garage, dont la porte sectionnelle occupe un volume légèrement plus haut, au centre de la façade. Les murs sont enduits de blanc ; une couverture métallique à joints debout, à faible pente, coiffe l’ensemble. Une cour gravillonnée dessert l’aile et un garage indépendant en fond de parcelle.
Côté construction : semelles filantes en béton armé, plancher isolé en poutrelles et entrevous, murs en blocs béton, solivage bois sous la couverture, doublages et cloisons sur ossature métallique.
Avant, après
Le chantier, étape par étape
-
Avant

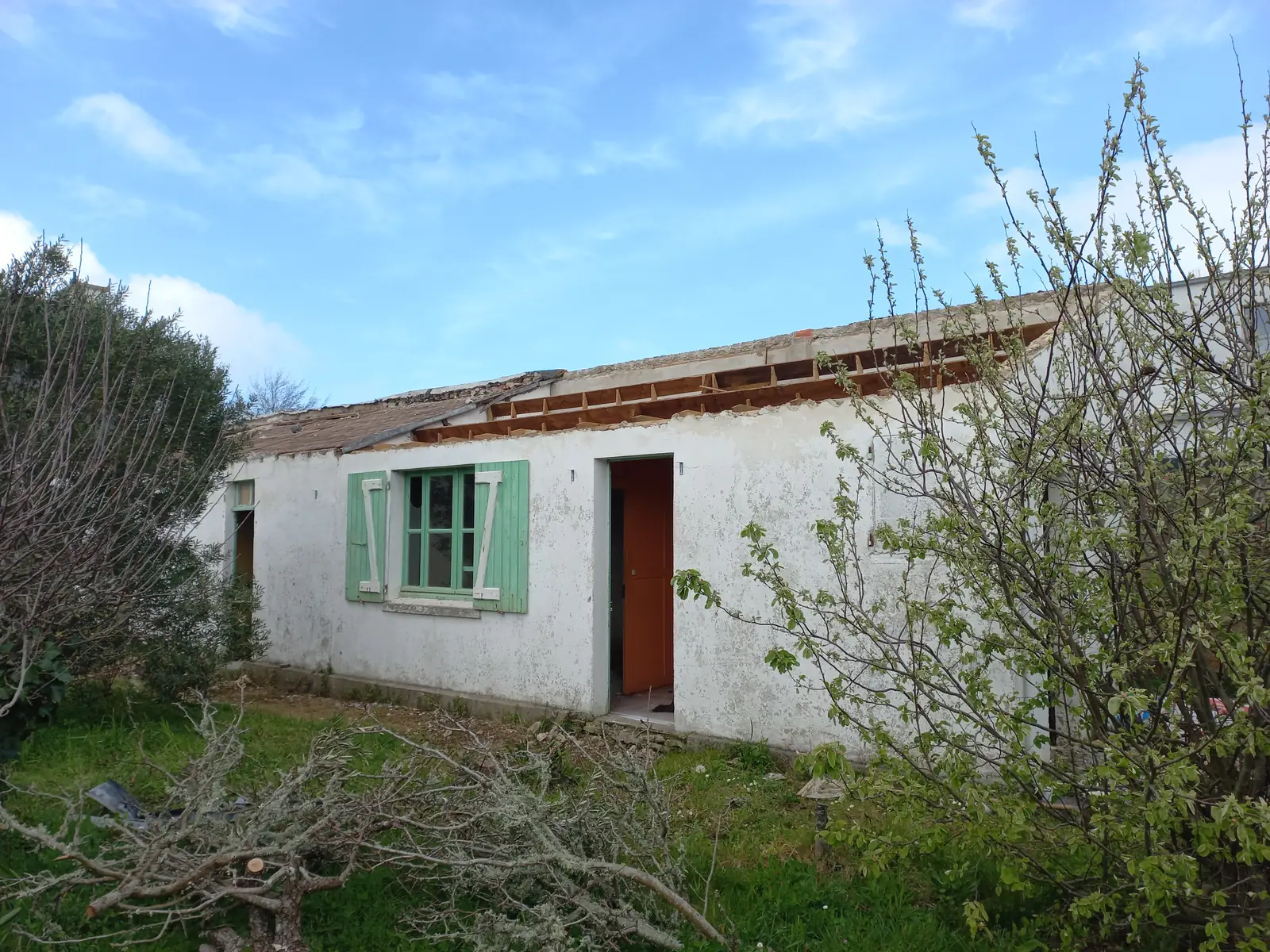

Un bâtiment de plain-pied aux murs enduits de blanc, menuiseries et volets verts, dont la couverture a déjà été déposée. Un palmier et quelques arbustes occupent le jardin.
Agrandir la photo : Avant : l’autre façade de l’annexe, au milieu des arbustes.
Avant : l’autre façade de l’annexe, au milieu des arbustes.
-
Démolition et terrassement, avril 2023
L’annexe est démolie jusqu’au mur en limite de parcelle, qui garde un temps les traces des pièces disparues : faïence blanche, peinture turquoise, enduits jaunes. Le terrain est décapé et nivelé.
Agrandir la photo : Le terrain dégagé devant le mur en limite de parcelle, marqué par les anciennes pièces.

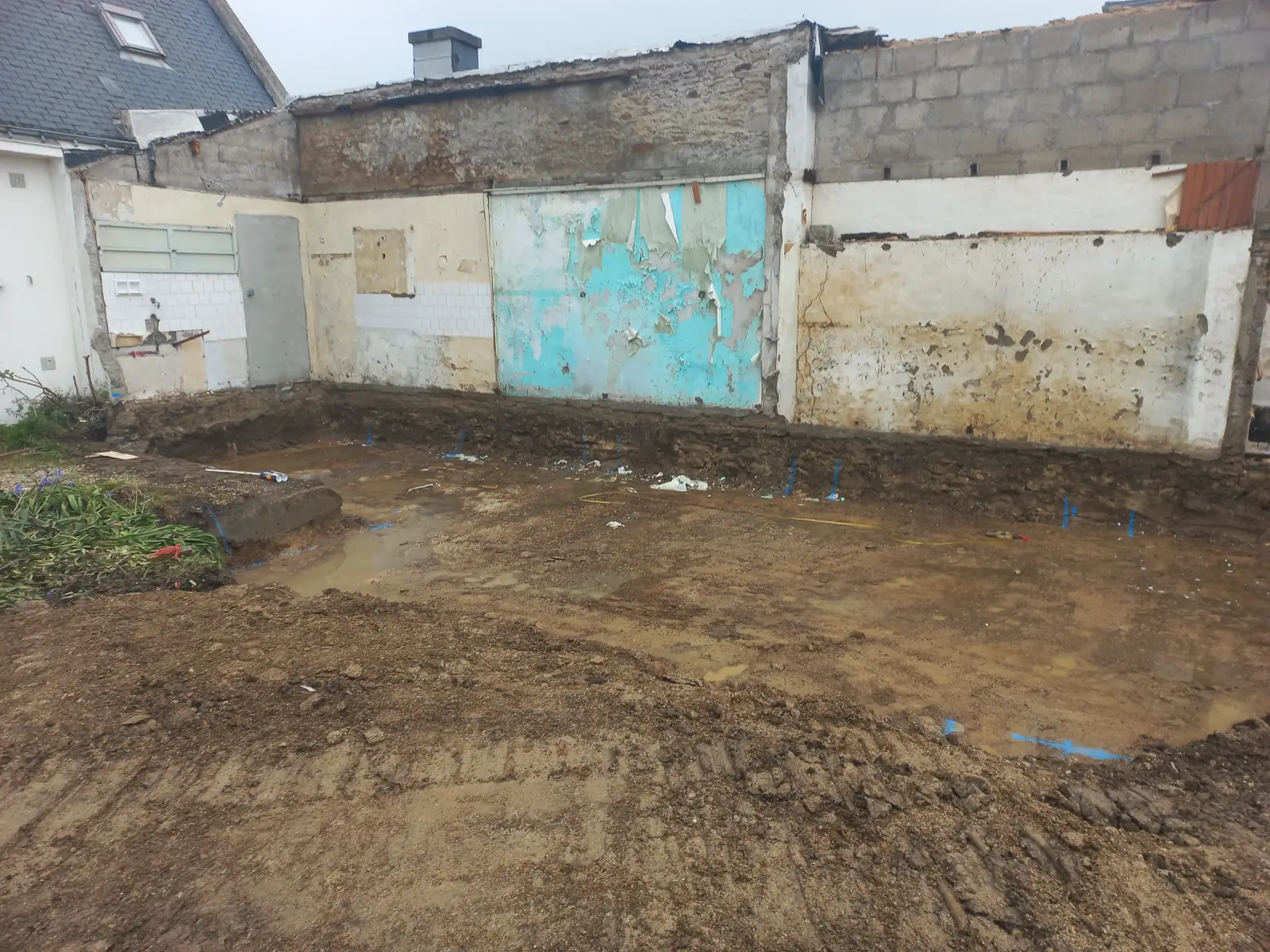

Le terrain dégagé devant le mur en limite de parcelle, marqué par les anciennes pièces.
-
Fondations, avril 2023

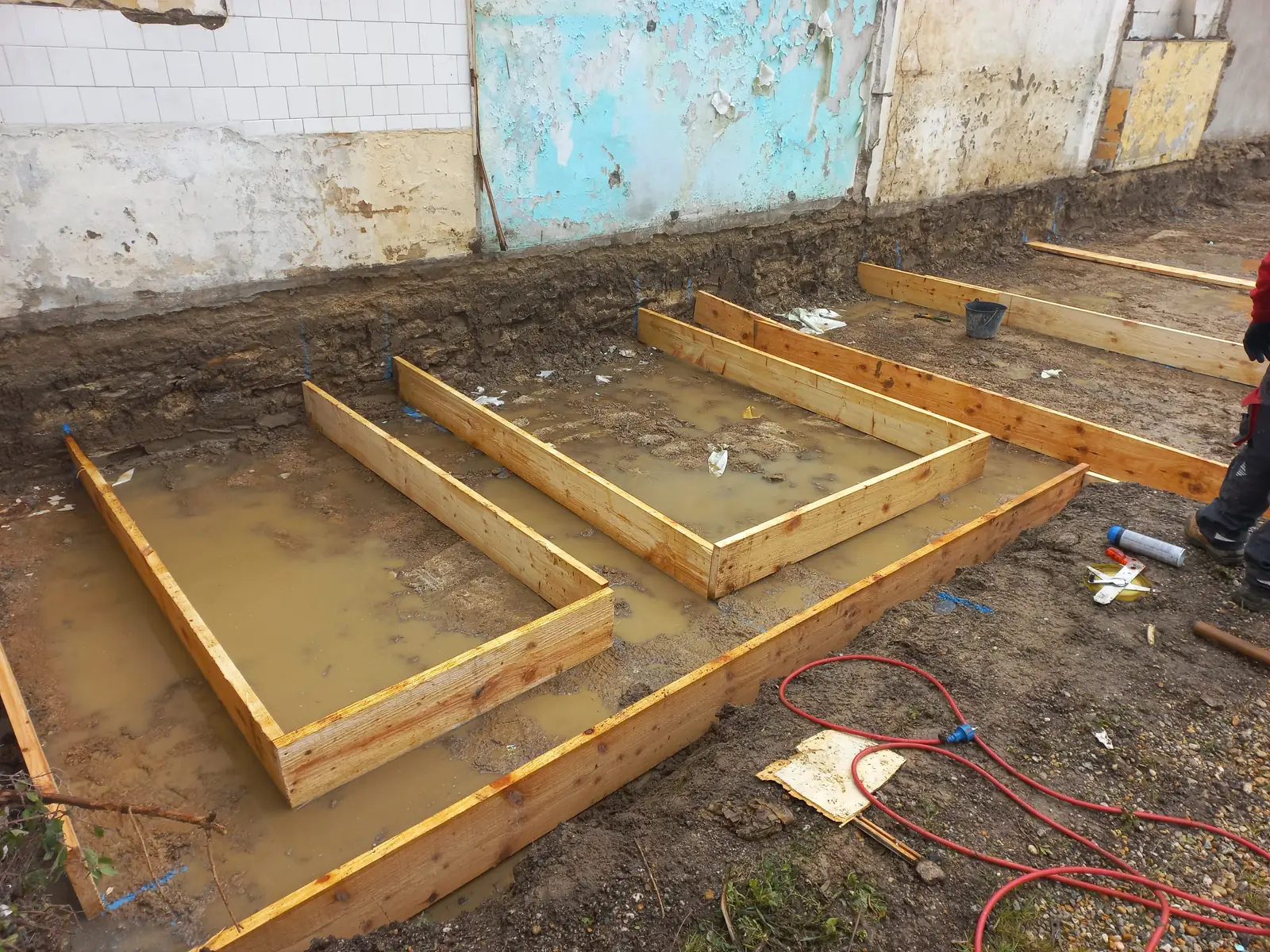

Les semelles filantes sont coffrées en planches dans des fouilles gorgées d’eau, puis coulées ; des attentes en acier sortent du béton pour reprendre les murs.
Agrandir la photo : Coffrages en planches des semelles, dans des fouilles gorgées d’eau.

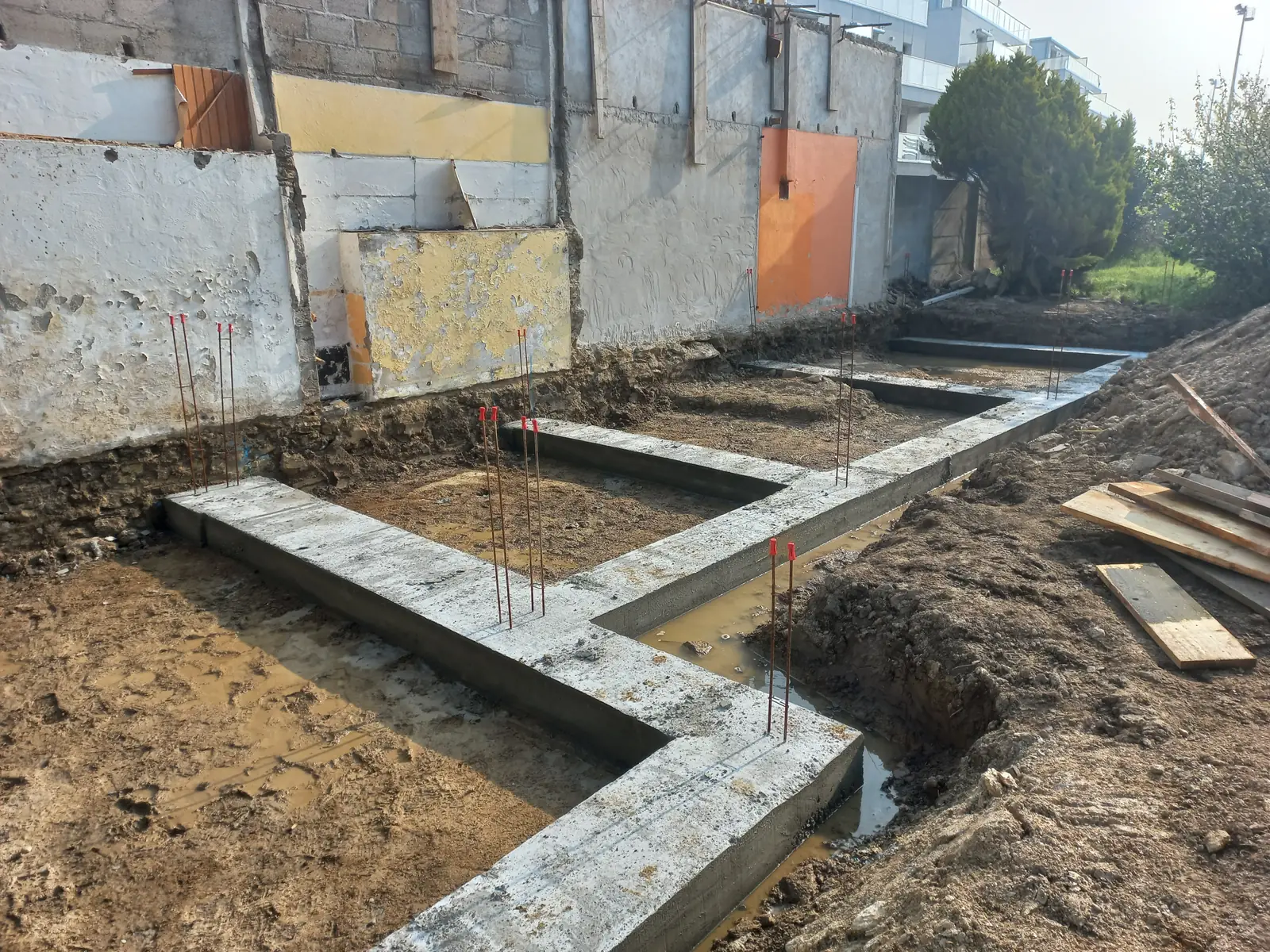

Coffrages en planches des semelles, dans des fouilles gorgées d’eau. Agrandir la photo : Semelles filantes coulées, attentes en acier en place.

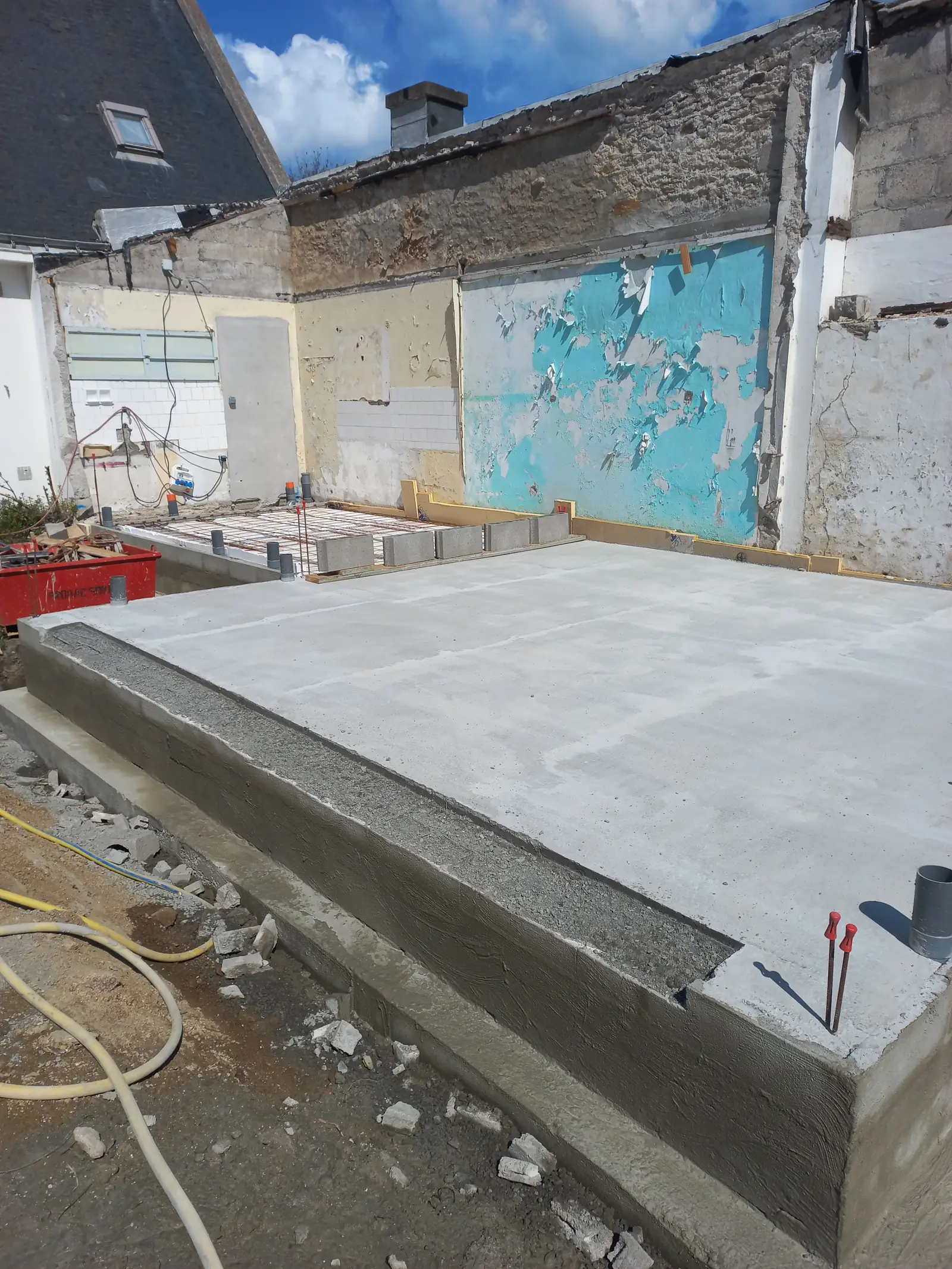

Semelles filantes coulées, attentes en acier en place.
-
Plancher, mai 2023

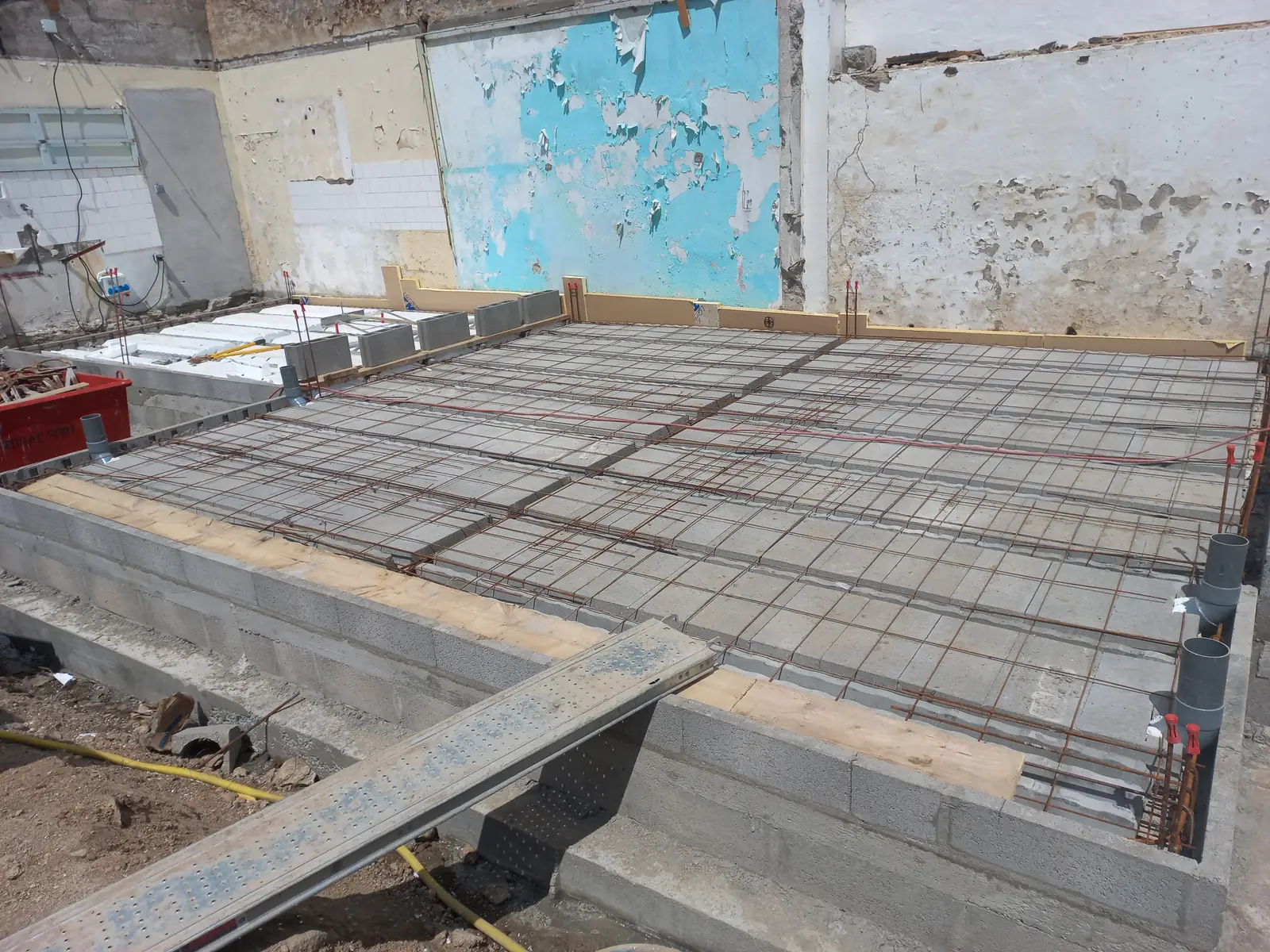

Sur un soubassement en blocs béton, le plancher se monte en poutrelles et entrevous isolants en polystyrène, reçoit un treillis soudé, puis une dalle de compression. Les réseaux sortent en attente à travers la dalle.

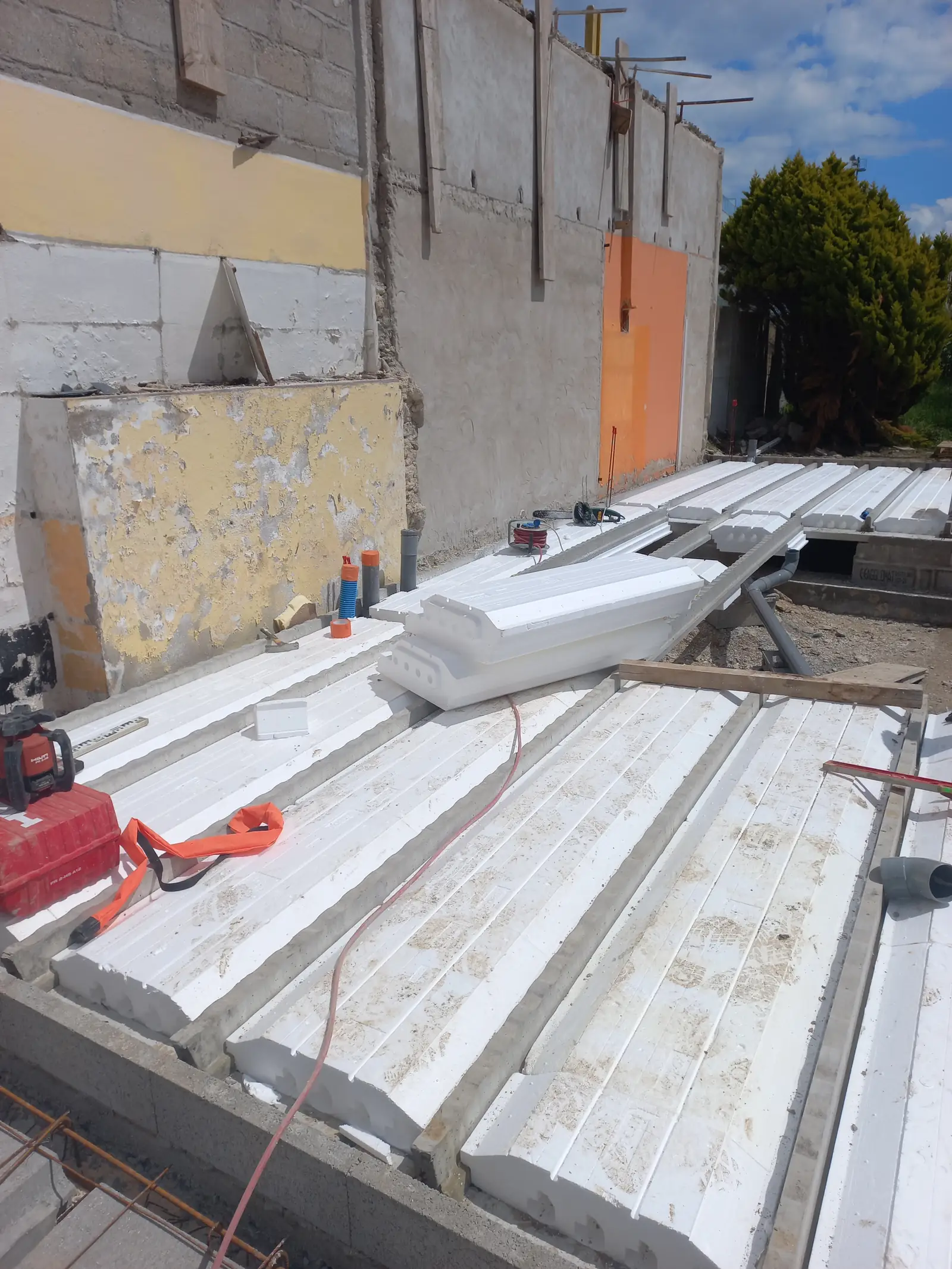

Agrandir la photo : Poutrelles et entrevous isolants en polystyrène.
Poutrelles et entrevous isolants en polystyrène. Agrandir la photo : Treillis soudé sur le plancher, avant coulage.
Treillis soudé sur le plancher, avant coulage. Agrandir la photo : La dalle coulée.
La dalle coulée.
-
Murs, jusqu’au printemps 2024

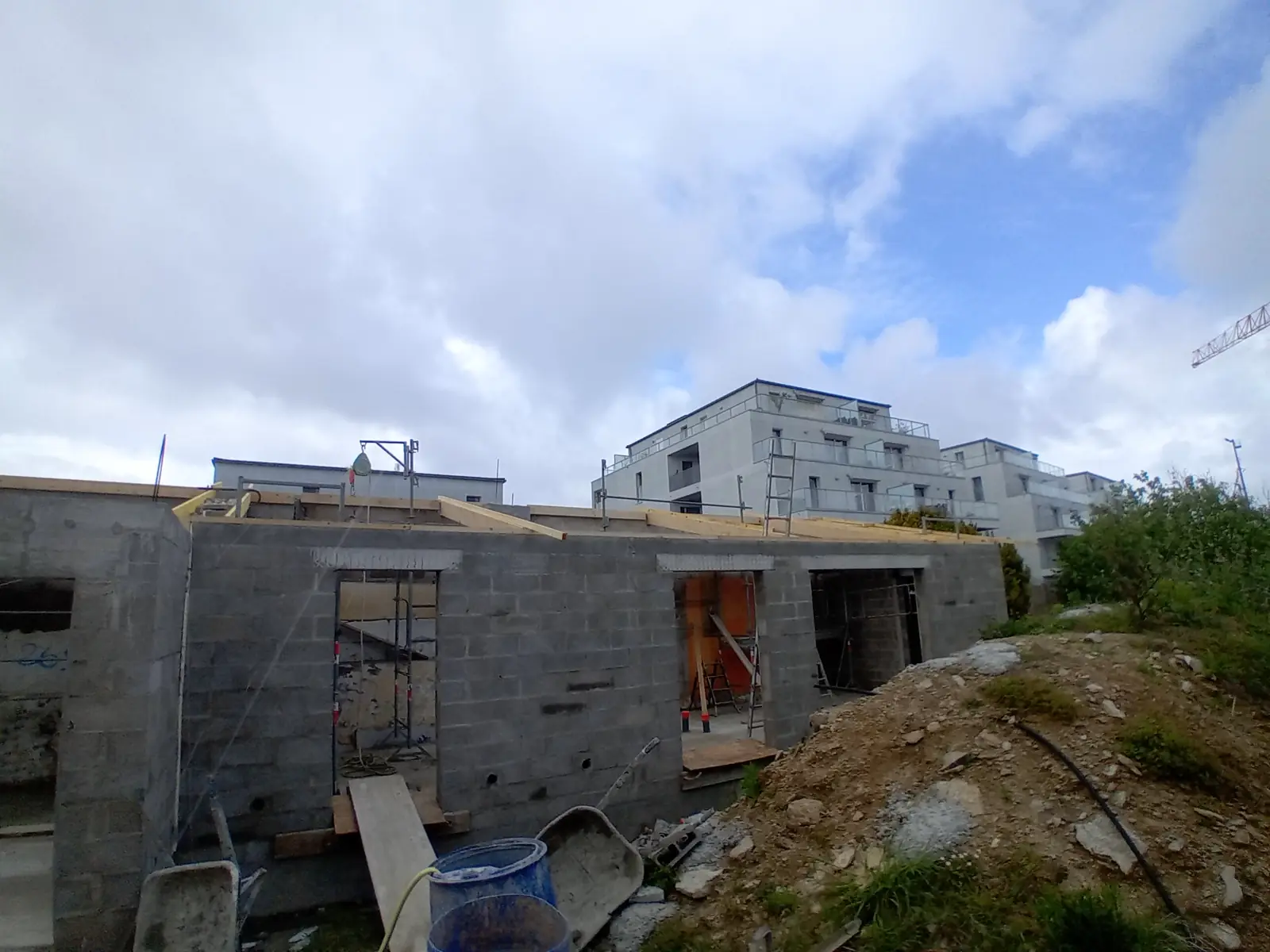

Les murs montent en blocs béton. Les grandes ouvertures sont franchies par des poutres et des linteaux en béton.
Agrandir la photo : Les murs en blocs béton et une grande ouverture sous poutre en béton.

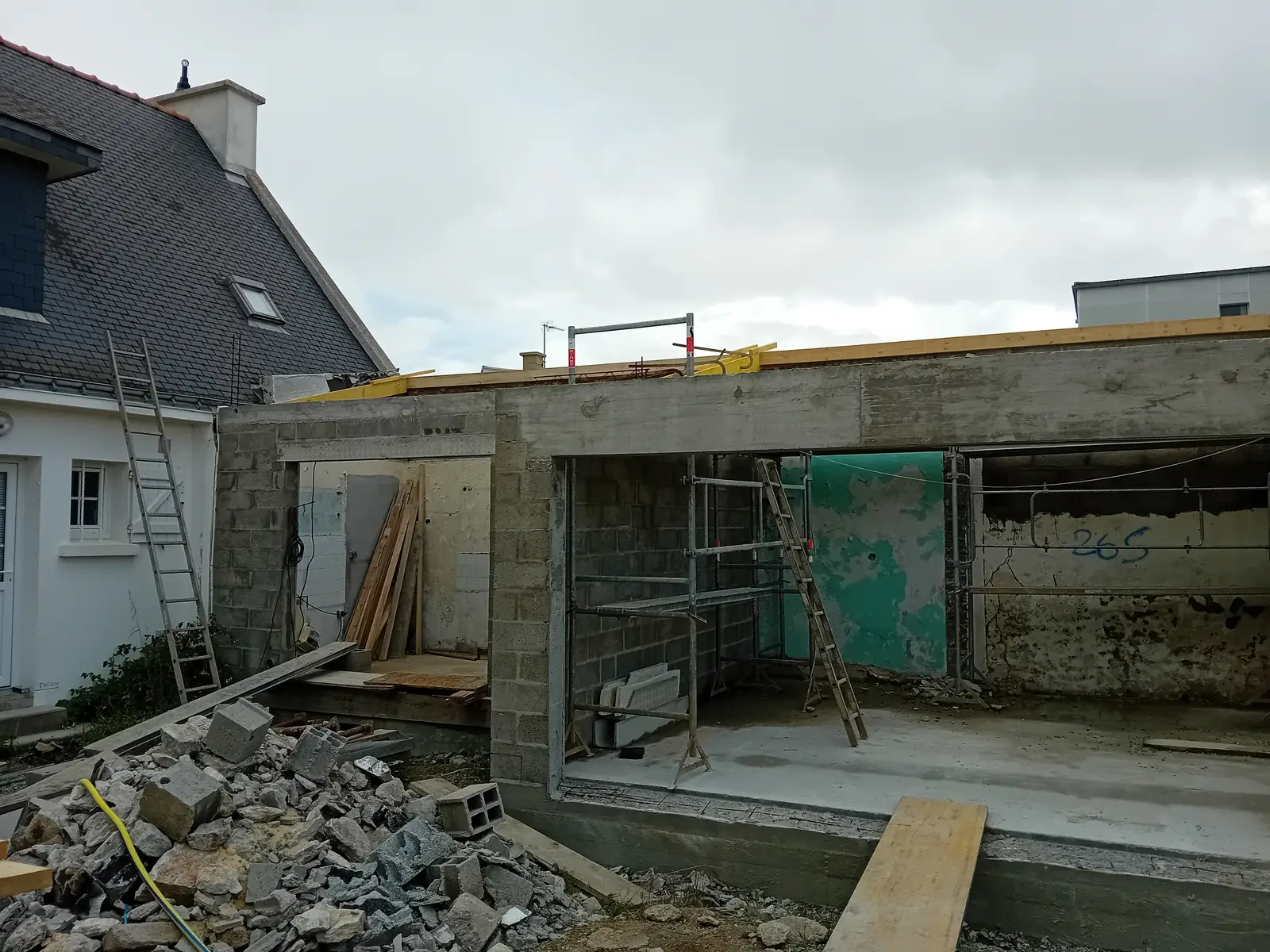

Les murs en blocs béton et une grande ouverture sous poutre en béton. Agrandir la photo : La façade sur jardin et ses ouvertures, linteaux en place.
La façade sur jardin et ses ouvertures, linteaux en place.
-
Toiture, mai et juin 2024

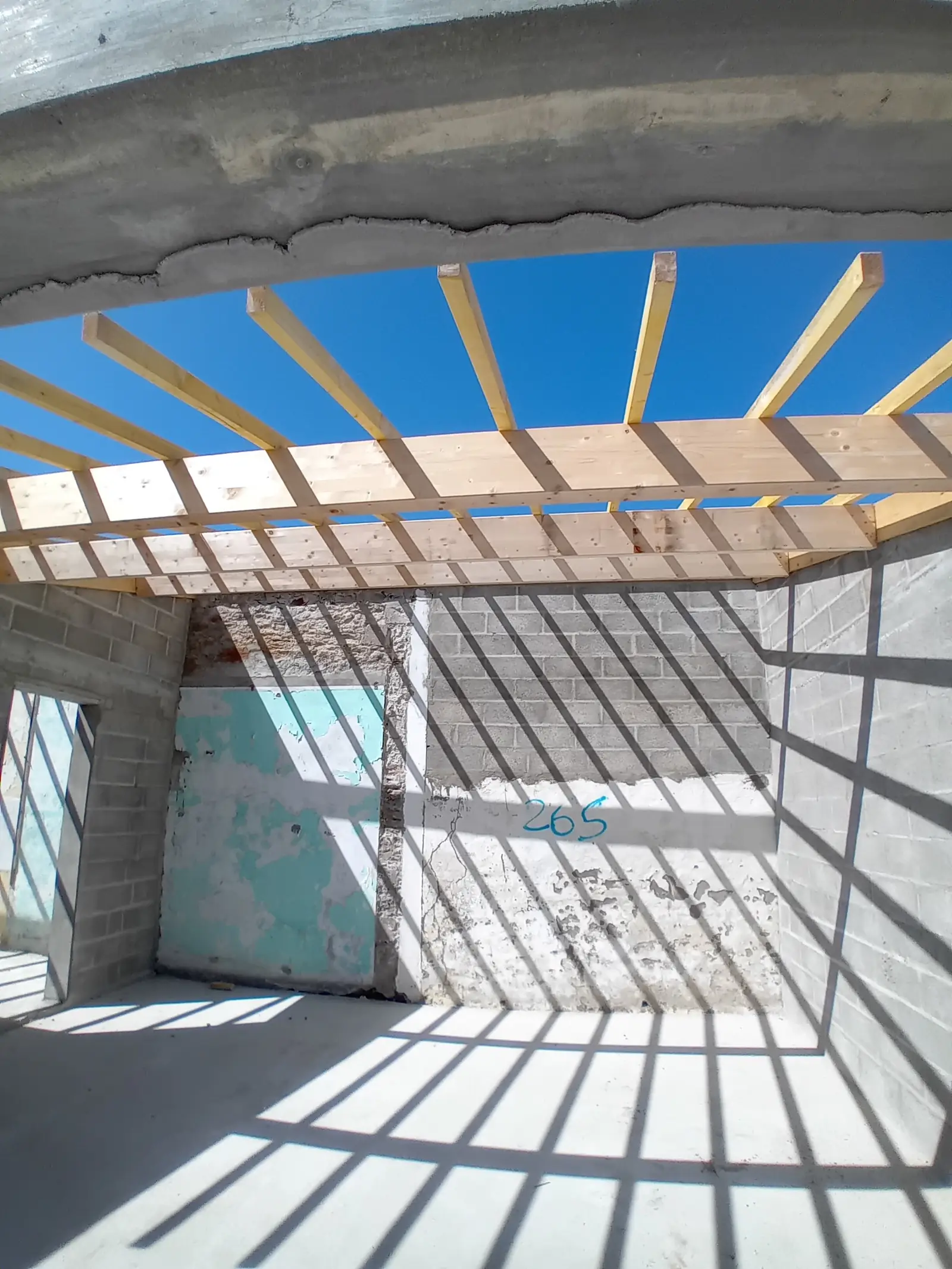

Un solivage bois est posé sur le chaînage en béton, puis la couverture métallique à joints debout ferme le volume.
Agrandir la photo : Le solivage bois posé sur le chaînage en béton.
Le solivage bois posé sur le chaînage en béton. Agrandir la photo : La couverture métallique à joints debout posée, ouvertures encore brutes.

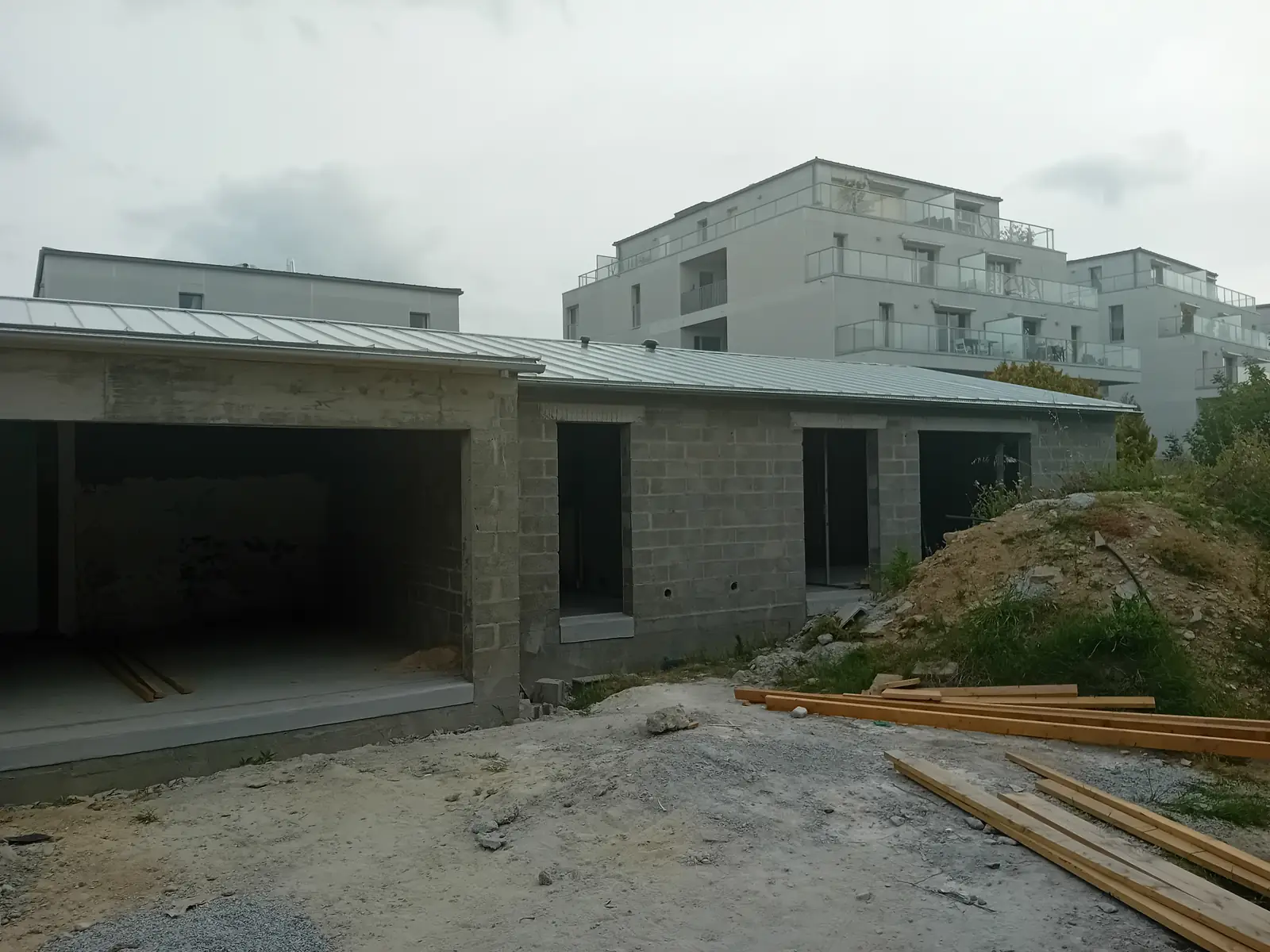

La couverture métallique à joints debout posée, ouvertures encore brutes.
-
Doublages, juin 2024

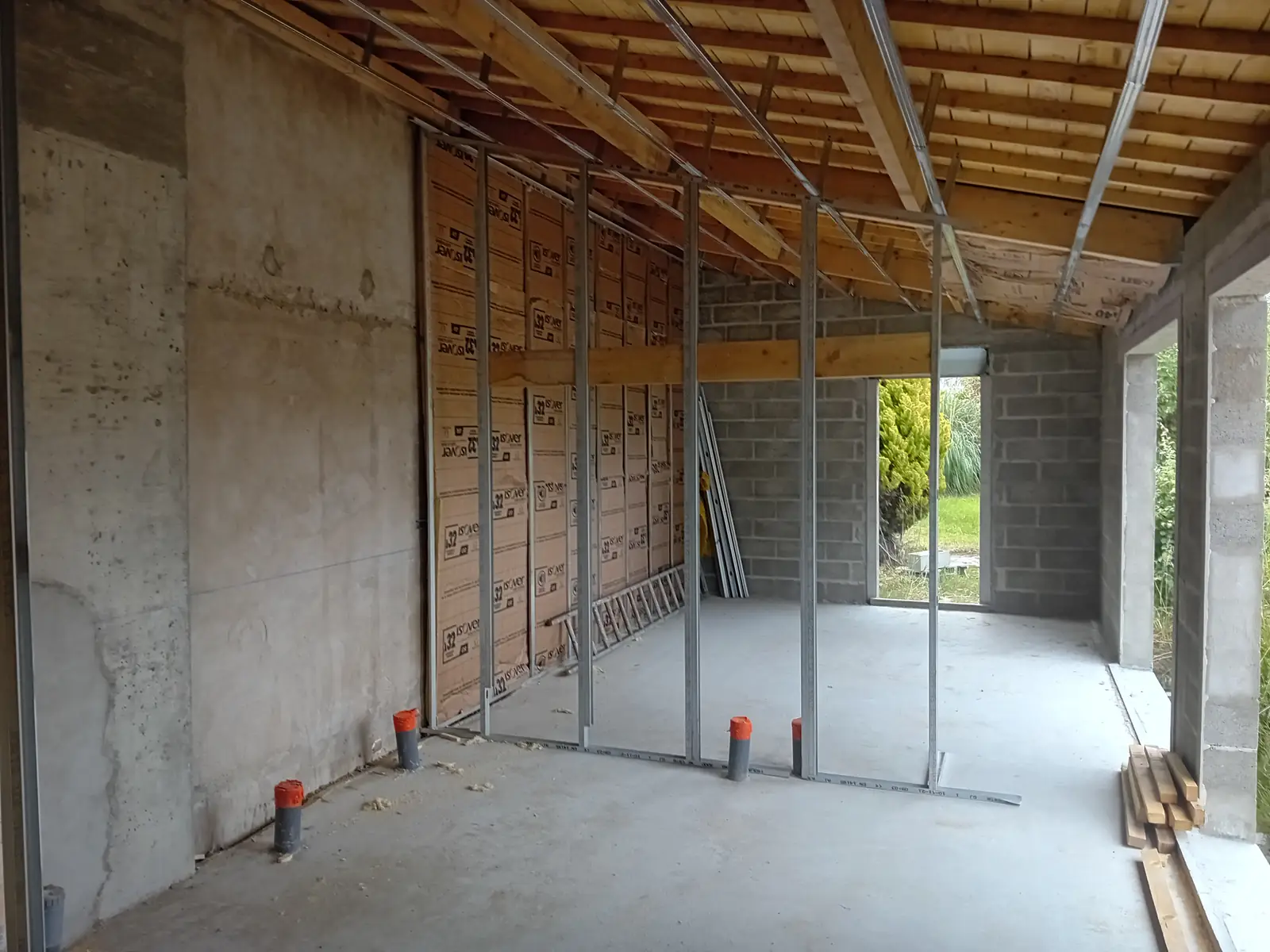

À l’intérieur, un voile en béton longe la limite de parcelle. Cloisons et doublages montent sur ossature métallique, avec un isolant en laine minérale.
Agrandir la photo : Voile en béton, ossature métallique et isolant des doublages.
Voile en béton, ossature métallique et isolant des doublages.
La livraison

Octobre et novembre 2024 : façades enduites, baies et porte de garage posées, cour gravillonnée. À l’intérieur, une salle d’eau carrelée avec douche à l’italienne, meuble vasque en bois et sèche-serviettes, et un dégagement bordé de placards aux portes en bois clair, sur un sol en lames de bois.
Agrandir la photo : L’aile vue depuis le jardin, avec la maison principale en ardoise au fond.
L’aile vue depuis le jardin, avec la maison principale en ardoise au fond. Agrandir la photo : Une baie coulissante blanche ouverte sur le jardin.

Une baie coulissante blanche ouverte sur le jardin. Agrandir la photo : La salle d’eau : douche à l’italienne, meuble vasque en bois, sèche-serviettes.
La salle d’eau : douche à l’italienne, meuble vasque en bois, sèche-serviettes. Agrandir la photo : Le dégagement, bordé de placards aux portes en bois clair.
Le dégagement, bordé de placards aux portes en bois clair.
